不動土、不停水”,提升污水收集率,只需一個“小手術”
“不動土、不停水”,提升污水收集率,只需一個“小手術”
來源:格蘭富
隨著近幾年國家對于污水處理要求的提高,很多污水處理廠都不同程度上面臨新的目標,比如提高污水的收集率,提高出水標準,提升處理效率等。
在提高污水收集率的選項中,對比擴容和擴建,擴容具有成本更低、耗時更短、更經濟的優勢。
那是不是真的能通過一個“小手術”,提升污水收集率,實現擴容呢?
在格記說課2.0的蘇州高鐵新城污水廠的課程中
我們就跟大家分享了這樣一個案例
僅一天時間,在不停水的情況下
完成了施工現場所有泵的替換的“小手術”
今天我們就帶大家一起來回顧一下吧
項目背景

項目介紹:蘇州高鐵新城污水廠于2017年底投入運營,采用A2O生物處理工藝,總規模是15萬頓, 一期的日處理量達到4萬噸/天。
改造需求:污水廠進水濃度變高、進水量增加,需要提高原有的設計回流比。
原設備情況:本次更換的設備是安裝在生物池里面的內回流泵,設備采用井筒的安裝形式。
項目特點:部分利用原附件,實現不停水、不清池條件下,替換更大功率的水泵,滿足泵送要求。

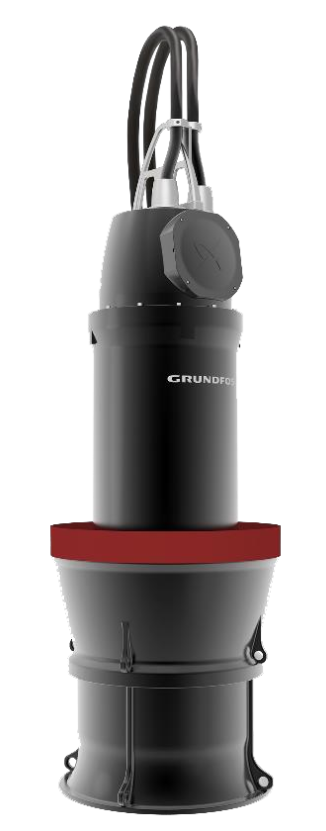

新設備情況:格蘭富KPL軸流泵
項目結果:項目工期在1天內順利完成替換、與原附件匹配程度高,確保設備平穩運行
項目方案
在這個“小手術“的不同階段
我們的“醫生“是如何來操作執行的呢
第一階段
項目啟動資料收集
在項目前期跟業主方溝通,收集相關項目資料資料(工藝圖紙、設備銘牌、設備數據、選型報告、水泵外形尺寸圖),了解當前設備運行狀況,明確業主方的需求。
第二階段
現場勘測系統評估
基于前期的溝通和資料,這一階段由我們工程師/專業技術人員,對現場工況進行勘測。通過實際工況和圖紙復核水泵揚程,評估現場安裝條件。
第三階段
出具定制化方案
基于項目需求和現場條件,根據新的工況點進行水泵選型、附件設計,出具定制化項目方案。
定制方案
水泵選型 KPL.軸流泵
額定功率 19kw
水泵最大尺寸 590mm
介質 水
泵下部尺寸 560mm
2m揚程下,最大流量可以達到1400m3/h
附件方案
定制耦合轉接件和原井筒匹配
電氣
對原有的就地柜整體更換將動力電纜和元器件擴容
第四階段
項目執行方案落地
根據項目需求,制定了詳細施工計劃,完成水泵及附件的現場安裝替換。
最后通過格蘭富專業團隊
詳細周密的項目方案
業主方的積極協調配合
順利地在一天內、不停水
確保安全施工的情況下
完成了整個項目中現場所有泵的替換
